名古屋市で外壁・屋根塗装なら児玉塗装へ

お気軽にお問い合せください。
すぐにアドバイザーに繋がります

0120-774-315

受付時間9:30〜19:00(木曜定休)

お問い合わせ

【プロ解説】外壁・屋根塗装に適した季節は?春夏秋冬・梅雨の比較と名古屋・東海エリアのベスト時期

杉本 祐司

「外壁塗装を行いたい季節」について、全国の男女100人を対象にアンケートを取りました。予想通り、春と秋に人気が集中しました。

実は、東海エリアであれば、冬でも問題なく施工できます。また、人気の春と秋に行うことのデメリットもあります。

このページでは、アンケート結果を元に、塗装に最適な季節について「気象条件」「月別の特徴」「東海エリア固有の気候」「工事中の暮らし」までを徹底解説します。

アンケート内容と結果

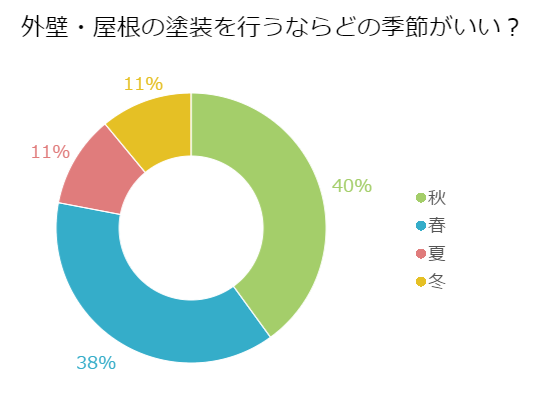

質問 外壁・屋根の塗装を行うならどの季節がいい?
回答割合 秋:40人
春:38人
夏:11人
冬:11人
有効回答数 100サンプル
結果と考察 「秋」がいいと答えた人が40人いるようです。夏から冬に向けてのこの季節は、暑すぎず寒すぎず涼しいことや、何となく過ごしやすいと考える人が多くみられました。また、塗装工事にともない発生する臭いや、塗装後の乾きやすさを意識した回答もうかがえるようです。

さらに、外回りの仕事は天候に左右されるため、効率よく仕事ができる季節のほうが有り難いですね。もちろん、職人さんが仕事をしやすいことも不可欠な条件だと言えますよね。こちらの回答を選んだ人からは、職人さんの体調面に配慮する意見が多いことも分かる結果となりました。

「春」と答えた人は38人いるようです。職人さんが作業しやすいことや、塗装が乾きやすいという意見がみられます。また、4月は進学・就職の時期でもあり、新しいことを始めるためには最適なのかもしれませんね。さらに、花粉の時期で洗濯物が干せないなど、個人的な事情が反映されているのもうかがえます。

「夏」と「冬」を選んだ人はそれぞれ11人ずつ。職人さんの体調に配慮しながら塗装が乾きやすい夏と答えた人や、塗装の体験から窓を開ける機会が少ない冬を勧める人もいることも分かりました。

アンケートに答えてくださった方の声

秋を選択した方

◆暑すぎず、寒すぎずの、涼しい秋くらいが丁度良いと思うので、秋にしたいです。(20代/女性/学生)

◆何となく、過ごしやすいので、秋がよいのではないかと思います。(50代/男性/会社員)

◆外に出ても辛くない温度で臭いが籠ったりもあまりしなさそうだから。(20代/女性/学生)

◆これから冬の準備とゆうこともあるが気候的に乾燥した季節がいいかと(30代/女性/パートアルバイト)

◆外壁・屋根は雨が降ると工事ができない。夏は暑くて職人さんの体調管理が大変そう。ということで、晴天が多く気候も穏やかで、工期が一番少なくて済みそうな秋を選びました。(40代/女性/契約派遣社員)

春、夏、冬を選択した方

◆暑すぎず寒くないので、塗装も乾きやすいし雨や雪の心配もしなくてもいいので良い時期だと思うので。(30代/女性/専業主婦)

◆春は始まりの季節だと思うので様々なことに挑戦するにはうってつけだと思ったから。(20代/女性/学生)

◆春先の花粉シーズン中は洗濯物も干せないし窓も開けられないので、外で足場を組まれて洗濯物が干せなくなっても全く影響がないから。(30代/女性/専業主婦)

◆職人さんには暑くて大変ですが、乾きが良くて早く工事が終わりそうだから。(30代/女性/専業主婦)

◆窓を余り開けなくても良い時期の方がいいです。実際に行って貰った時に臭いがすごかったので。(40代/女性/専業主婦)

現場のプロが「外壁塗装に適している季節」を解説!

外壁・屋根塗装のベストシーズンは、一般的に「春(3〜5月)」と「秋(9〜11月)」と言われています。気温と湿度が安定し、雨量も比較的少ないため、塗料の乾燥がスムーズで工期が予定通り進みやすいからです。

ただし、これはあくまで「全国一般論」の話です。結論からお伝えすると、東海エリア(名古屋・愛知・岐阜・三重)であれば、冬でも問題なく施工できます

むしろ、春・秋の繁忙期は予約が2〜3ヶ月先まで埋まっていることが多く、希望日程で工事ができないケースも少なくありません。

塗装に大切なのは「季節」よりも、「気温5℃以上・湿度85%以下・雨や結露がない」という塗料メーカーが定める施工条件をクリアできているか、そしてそれを的確に判断できる職人がいるかです。

このページでは、各季節のメリット・デメリット、東海エリアの気候特性、工事中の暮らしへの影響まで、塗装のプロ目線で詳しくお伝えします。

外壁塗装ができない5つの気象条件

どの季節であっても次のような気象の場合は、外壁塗装は行えません。

反対に下記の条件さえ守れば、塗装は通年可能です。「夏は暑いから」「冬は寒いから」というイメージだけで季節を決める必要はありません。

気温5℃以下

塗料は気温が低いと乾燥して固まるまでに時間がかかり、密着不良の原因になります。寒すぎる環境下で塗装をすると早期に剥がれたり、綺麗に発色せずに見た目も悪くなってしまい、塗膜が本来の防水性・耐候性を発揮できません。

愛知県の場合、12月~2月は最低気温が5℃を下回ることがありますので、気温が低くなる時間帯も考慮して作業を進めていく必要があります。

湿度85%以上

湿度が高いと塗料中の水分や溶剤の蒸発が阻害され、塗料がしっかりと乾かずに施工不良を引き起こす可能性があります。

もし湿度が高い日に塗装をした場合、塗膜内に水分が閉じ込められて膨れが生じたり、硬化不良によって塗装後すぐに剥がれてしまいます。

ただし、愛知県では湿度が高い日でも平均70%台ですので、そこまで大きな心配は必要ありません。もし不安な方は夏場や梅雨時期を避けて施工するのが無難です。

雨・雪が降っている/降る予報の時間帯

塗装中もしくは塗装直後に雨・雪が降ると、塗料が流れてしまったり、仕上がりにムラが起こる原因になります。そのため、前日・当日に天気予報を確認し、雨が降る日・予期せず雨が降ってきたときは、作業を中止するのが原則です。

ただし、足場の設置・解体や養生、サビの除去などの下地処理といった「塗装・乾燥」の必要がない作業については、雨の日でも行う場合があります。

塗装面の結露・霜

朝晩の冷え込みで外壁面に結露や霜が発生していると、塗料と下地の間に水分の層ができてしまい、密着不良の原因になります。

早期に剥がれや膨れが発生するリスクが高まるため、結露・霜が見られる場合は気温が上がって完全に乾いてから塗装する必要があります。

強風

強風時は塗料やゴミなどが飛散して近隣にご迷惑をかけるリスクに加え、足場の倒壊リスクもあるため作業を中断します。台風時は飛散防止シートを一時撤去するなどの対応も必要です。

月別カレンダー|外壁塗装の難易度・予約・価格を一覧で比較

夏・梅雨時期や冬は閑散期になるため、割引価格で施工ができるケースもあります。ただ、工期に遅れが生じやすい時期でもあるため、余裕も持ったスケジュール調整が必要です。

春・秋は気候が安定しており人気の季節です。希望の時期に施工ができない場合もあるので、2~3か月前から早めに予約を取る必要があります。また、台風シーズンは工期が延びる可能性が高いです。

気温・湿度 施工難易度 予約の取りやすさ 価格傾向 主な注意点
1月 寒く乾燥 ◎ 取りやすい 閑散期キャンペーン有 結露・霜・日照時間
2月 寒く乾燥 ◎ 取りやすい 閑散期キャンペーン有 結露・霜・日照時間
3月 安定し始め △ 予約混雑 通常 春雨前線・花粉
4月 快適・安定 × 繁忙期 通常 花粉・黄砂
5月 快適・安定 × 繁忙期 通常 黄砂・後半は気温上昇
6月 高湿度・梅雨 ◯ 比較的取りやすい ◎ 取りやすい 値引き交渉余地有 長雨で工期延長
7月 高温・乾燥 ◯ 比較的取りやすい 通常 室外機養生・熱中症
8月 高温・ゲリラ豪雨 ◯ 比較的取りやすい 通常 ゲリラ豪雨・台風
9月 雨多い・台風 △ 予約増加 通常 台風・秋雨前線
10月 快適・安定 × 繁忙期 通常 後半冷え込み
11月 快適・乾燥 × 繁忙期 通常 月末は気温低下
12月 寒く乾燥 ◯ 後半は取りやすい 閑散期キャンペーン有 年末年始の工程調整

春(3〜5月)に塗装するメリット・デメリット

メリット

春は気温・湿度が安定しており塗料が乾きやすく、さらに職人も作業がしやすいため、塗装に最適な時期です。

塗料の乾燥がスムーズであれば1日で複数工程を進めやすく、工期も予定通りに進行することができるでしょう。

また、窓やエアコンの室外機を養生で覆うと、窓の開閉やエアコンの使用に制限が出てきますが、春であれば夏場に比べて生活への影響が少なく、養生による不便も軽いと言えます。

デメリット

やはり繁忙期のため予約が取りにくい季節となります。2~3ヶ月前から予約しておく必要があり、希望の日程で施工ができない可能性もあります。

加えて、春雨前線の影響により3〜4月にかけて天候が崩れやすく、工期が延びる場合がある点もデメリットとして挙げられます。

花粉・黄砂の付着にも注意が必要です。塗装前に高圧洗浄で綺麗に洗い流すため、基本的には仕上がりに大きな影響はありませんが、強風で大量に飛来している日は塗装乾燥中に再付着するリスクがあります。

梅雨(6月)に塗装するメリット・デメリット

メリット

「梅雨に塗装はできない」と思われがちですが、これは半分正解で半分誤解です。しっかりと塗料の使用方法を守れば塗装は可能です。

梅雨時期を避けるお客さんも多いので、希望日で予約が取りやすいというメリットがあります。さらに閑散期になるため、キャンペーンが適用されたり、業者によっては施工料金を割引してくれることもあります。

デメリット

長雨は工期が必ず延びると考えておいた方がいいでしょう。通常2週間の工事が3週間以上になることもあります。

また、湿度85%超えの日は施工ができず、塗料が乾くまで時間がかかる可能性もあるため、余裕を持ってスケジュールを調整することが大切です。

ただし、雨でもすべての作業が止まるわけではありません。以下の工程は雨天時でも進行できることがあります。

・足場の組立、解体
・養生作業
・屋根材の点検、補修(軒下の作業)
・一部の下地補修

「雨だから今日はお休み」と判断するのではなく、「雨でもできること/できないこと」を見極めて段取りできる業者かが、梅雨施工の成否を決めます。

夏(7〜8月)に塗装するメリット・デメリット

メリット

夏場は、日照時間が長いため、1日の作業できる時間も長く取ることが可能で、さらに塗料も乾きやすいというメリットがあります。

また梅雨明け後は安定した晴天が続くこともあり、7月後半〜8月前半は作業を早く進めることができます。

デメリット

デメリットは、養生で窓や室外機を覆うため、窓を開けられない可能性や場合によってはエアコンが使用できないことがある点です。事前に養生のタイミングについて業者と相談し、窓の開閉・エアコンの使用が可能な日を確認しておくようにしましょう。

気温に関しては塗装工程にも影響し、日中は屋根が暑くて登れないため、早朝や夕方に屋根塗装を行うことがあります。また、夏場の施工で品質を落とさないためには、職人の体調管理も不可欠となります。

その他に、ゲリラ豪雨や台風にも注意が必要です。突発的な雨で乾燥前の塗料が流れるリスクもあるため、より一層天候を意識して作業を進めることが重要です。

秋(9〜11月)に塗装するメリット・デメリット

メリット

秋も春と同じく天候が安定しているため、塗料が乾きやすく、職人も作業がしやすい季節になります。

年内に塗装を完了させたいという方に人気の季節と言えます。秋に工事を希望する場合は、7月頃までに見積もり・契約を済ませておくとスムーズです。

デメリット

デメリットは、やはり人気の時期なので、予約が取りづらく、希望の日程で施工できないことがある点です。特に10月以降は予約が埋まりやすい時期となります。

また、台風の影響で工期が延びる可能性もあります。

場合によっては、台風接近時に足場に張られた飛散防止シート(メッシュシート)を一時撤去する作業が発生します。これは強風でシートが帆のように風を受け、足場ごと倒壊するのを防ぐためです。

撤去・再設置作業に半日〜1日かかるため、台風シーズンに工事を予定する場合は、ある程度の工期余裕を見込んでおくことが大切です。

冬(12〜2月)に塗装するメリット・デメリット

メリット

冬場でも塗装は可能です。空気が乾燥しているため、塗料の密着性にも問題は生じません。

メリットは窓を閉め切っていても生活に影響がなく、養生による不便を感じにくい点です。地域によっては雨も少ない時期となります。

また閑散期になるため、希望日程で予約が取りやすく、キャンペーンや値引きが適用される可能性もあります。

デメリット

デメリットは、気温が5℃以下のときや、積雪が多く氷点下が続く地域では塗装ができないことです。

日照時間が短いので作業時間が限られたり、凍結・結露により作業が進まなくなり、工期が延びる可能性もあります。

東海エリア(名古屋・愛知・岐阜・三重)の気候特性と外壁塗装

塗装に適した季節を考えるうえで、お住まいの地域の気候を踏まえることが最も大切です。東海エリアは、全国的に見て塗装条件に恵まれた地域と言えます。

東海エリア(名古屋基準) 塗装への影響
年間平均気温 約16℃ 通年で5℃以上の日が多い
冬季の平均最低気温 1〜3℃(1月) 日中は5℃以上に上がる日がほとんど
年間降雪日数 平均10日前後 降雪による工期影響は限定的
梅雨入り 6月上〜中旬 7月後半に安定
台風接近 8〜10月 9月が最多

名古屋市・愛知県内で塗装可能な期間

データ上、東海エリアでは「気温5℃以下・降雪」の日は年間10〜20日程度。つまり1年のうち340日以上は塗装条件をクリアできる気候です。

「冬は塗装できない」というのは、北陸・東北・北海道など降雪地域の話であり、基本的には東海エリアでは心配ないと言えるでしょう。

業者の繁忙期と閑散期|費用・予約のリアル

塗装業界には明確な繁忙期と閑散期があります。これを把握しておくことで、費用・予約・職人の手配を有利に進められます。

時期 予約状況 特徴
4〜5月 繁忙期 春の塗り替え需要ピーク
6月 やや閑散 梅雨で敬遠される
7〜8月 通常 安定的に依頼あり
9〜11月 繁忙期 年内完工を狙う需要
12月 やや閑散 年末で見送り判断多い
1〜2月 閑散期 最も予約が取りやすい

見積もりは何ヶ月前から取るべき?工事希望時期からの逆算表

工事希望時期 見積もり依頼の目安 契約の目安
春(3〜5月) 前年12月〜1月 1〜2月
梅雨(6月) 3〜4月 4月
夏(7〜8月) 4〜5月 5〜6月
秋(9〜11月) 6〜7月 7〜8月
冬(12〜2月) 9〜10月 10〜11月

工事中の生活への影響|季節ごとに気をつけたいこと

外壁塗装中は、足場・養生・塗料の臭いなど、普段とは違う生活になります。季節ごとに注意すべき点を整理しました。

春の工事中の生活

・花粉症の方は窓開放制限が逆にメリットになることも
・室内干しの準備(足場で日当たりが弱まる)
・換気は工事前に十分に行う

梅雨の工事中の生活

・工期が延びる可能性を見込んで予定を組む
・室内のカビ対策(窓が開けにくくなる)
・除湿機、換気扇の活用

夏の工事中の生活

・エアコン使用可否を事前に業者と打ち合わせ
・室外機の養生タイミングを共有
・飲み物を多めに用意(職人さんへの心遣いとしてではなく、窓の開閉・エアコンの使用できない際の影響に応じて)

秋の工事中の生活

・台風通過時の対応を事前に確認(足場補強・避難など)
・足場と養生で日が入りにくくなることがあるので、朝晩の冷え込みに備えた服装

冬の工事中の生活

・暖房器具の換気要否を確認(石油ストーブは要換気)
・洗濯物の乾燥に時間がかかる前提で計画
・結露対策の換気タイミングを業者に相談

全季節共通の注意点

・洗濯物:足場、養生シートで日当たりが減るため室内干し中心に
・窓開放:養生中は基本的に開けられない
・臭い:水性塗料中心の現代では大幅に軽減されているが、敏感な方は要相談
・駐車スペース:足場運搬、職人車両のスペース確保
・ご近所への配慮:事前挨拶を業者に依頼

→ 関連記事:外壁塗装の際に近隣挨拶が必要なワケ

よくある質問(FAQ)

Q1. 真冬でも外壁塗装はできますか?

A. 東海エリアの場合、気温5℃以下になる日は年間10〜20日程度です。日中の気温が5℃以上に上がる日で、結露・霜が乾いていれば問題なく施工できます。降雪地域(岐阜県北部など)を除けば、冬でも十分に施工可能です。

Q2. 梅雨に契約したら工期は延びますか?

A. 雨の日は塗装作業ができないため、工期が延びる可能性はあります。

ただし、足場組立・養生・下地補修など雨でも進められる工程があるため、必ずしも倍の期間が必要になるわけではありません。事前に天気予報を見て段取りを組める業者であれば、影響は最小限に抑えられます。

Q3. 雨の日は何日工期が延びますか?

A. 一般的な戸建ての場合、雨で完全に作業中止になるのは年間で3〜10日程度です。塗装工程に影響が出るのは、特に「上塗り」のタイミングに雨が重なった場合で、半日〜1日の遅延が発生します。

Q4. 台風が来たら足場は大丈夫ですか?

A. 強風が予想される場合は、足場に張られた飛散防止シート(メッシュシート)を一時的に撤去します。

これで足場本体は風を受けにくくなり、倒壊リスクを大幅に下げられます。台風通過後にシートを張り直して作業を再開します。

Q5. 寒い時期と暑い時期、どちらが塗料の寿命に影響しますか?

A. 適切な条件下(気温5℃以上・湿度85%以下)で施工していれば、塗料の寿命に大きな差は出ません。重要なのは「季節」ではなく「施工時の気象条件と職人の判断」です。

Q6. 何月に見積もりを取るのがベストですか?

A. 工事希望時期の2〜3ヶ月前が目安です。春・秋の繁忙期に施工したい場合は、さらに早く動く必要があります。本記事の「逆算表」を参考にしてください。

Q7. 夏場の塗装で家の中は暑くなりませんか?

A. 養生中はエアコン室外機が使えない時間帯があるため、室温が上がることがあります。事前に施主様と養生の日程・時間帯を相談して調整できます。

Q8. 冬の塗装中、暖房器具は使えますか?

A. 使えますが、石油ストーブ・ガスファンヒーターなど換気が必要な暖房は、養生中は注意が必要です。エアコン・電気ストーブ・オイルヒーターなど換気不要な暖房をおすすめします。

Q9. 閑散期に頼むと安くなるって本当ですか?

A. 業者によりますが、閑散期(12月〜2月、6月)はキャンペーンや値引き交渉の余地があるケースが多いです。職人も確保しやすいため、希望の日程が通りやすくなります。

Q10. 花粉症ですが、春の塗装は避けたほうがいいですか?

A. むしろ逆で、春は窓を開けにくい時期なので、養生で窓が開かなくても普段との差を感じにくく、花粉症の方にはメリットがあります。

Q11. 雪が降ったら工事はどうなりますか?

A. 積雪・凍結時は塗装も足場作業も中止します。東海エリアの場合、雪で工事中止になるのは年間で数日程度のため、工期全体への影響は限定的です。

Q12. 屋根塗装と外壁塗装で最適な季節は違いますか?

A. 基本的には同じですが、屋根は外壁より日射と結露の影響を強く受けるため、冬の屋根塗装では特に「結露が完全に乾いてから着工・日没前に終了」のタイミング管理が重要です。

その他の「外壁・屋根塗装の基礎知識」に関するコンテンツ

お気軽にお問い合わせください お気軽にお問い合わせください お気軽にお問い合わせください お気軽にお問い合わせください

女性スタッフお気軽に
お問合せください!

新着お問合せ状況

過去のお問い合わせ件数

今月
92
先月
128
激安プラン

児玉塗装の特徴

塗装の基礎知識

塗装業者の選び方

見積り、価格について

色(配色)選びについて

外壁・屋根塗装の工事期間と各作業内容

劣化症状について

塗料選びについて



外壁・屋根材について

保険と助成金について

防水工事について

会社概要

支店情報

ブログ

お客様の声満足度93.2%!
お客様の声

お問い合わせ

下記よりお気軽にお問い合わせください。

電話受付時間 9:30~18:30(木曜定休)

メールは365日24時間受付中です!

スタッフ
電話問い合わせ:0120-774-315 メールでのお問い合わせ
